Zum Inhalt springen
Freiluft-Wandlermesssäulen  ·  Netzgebiet SWM Infrastruktur

Freiluft-Wandlermesssäule für das Netzgebiet SWM Infrastruktur: PV-Volleinspeisung 100 bis 350 kW

Für Anlagen in München. Netzübergabe, Wandlermessung, zentraler NA-Schutz und Einspeisemanagement in zwei wetterfesten Polyesterschränken, aufgebaut nach TAB 2007 mit Anlagen (Ziffer 5 NSHV Rev. 3.0, Ziffer 7 Messeinrichtungen Rev. 3.1) + Hinweise Rev. 3.0 (12/2021). Mit Ansichtszeichnung und Nachweisen für die Anmeldung bei der SWM Infrastruktur GmbH & Co. KG.

  • Express in 2 Wochen lieferbar, Standard ca. 6 Wochen
  • Prüf-/Trennklemmen Hutschiene mit 4-mm-Buchsen, Wandler mit Cu-Schienen der SWM
  • Rundsteuertechnik mit 7-poliger Steuerleitungsklemme; Netzsicherheitsmanagement nach Kapitel 14.5
  • Zeichnung, Herstellererklärung und Inbetriebsetzung mit NA-Schutz-Auslösetest aus einer Hand
Freiluft-Wandlermesssäule FLWM 350 für das Netzgebiet SWM Infrastruktur
Produktdarstellung FLWM 350 in der Ausführung für SWM Infrastruktur; Ausführung je Projekt
≥ 135 kW
Nachweis nach VDE-AR-N 4110 für Erzeugungsanlagen
> 250 A
Anlage zu Ziffer 5 (NSHV) anwenden
Cu-Schienen
Wandler werden mit Schienenstücken beigestellt
Rundsteuer
Steuerung über Rundsteuertechnik

Was SWM Infrastruktur bei Wandlermessung im Freien verlangt

Zusammengefasst aus den aktuellen Dokumenten des Netzbetreibers. Maßgeblich ist die jeweils gültige Fassung; wir prüfen sie bei jeder Auslegung.

  • Die SWM stellen die Messwandler in der Regel mit Kupferschienen bereit, die als Einheit im Wandlerfeld zu verbauen sind; die Beistellung ist rechtzeitig über das Inbetriebnahmeportal SWM Online zu beantragen.
  • Für Erzeugungsanlagen und Speicher mit PAmax ≥ 135 kW ist die Erfüllung der VDE-AR-N 4110 nachzuweisen; Anlagen über 250 A Bemessungsstrom folgen der Anlage zu Ziffer 5 (Niederspannungshauptverteilungen).
  • Prüf- und Trennklemmen sind Reihenklemmen auf Hutschiene mit beidseitigen Brückenanschlüssen und fingersicheren 4-mm-Prüfbuchsen; Belastungsstrom max. 30 A, 1,5 bis 4 mm², Bemessungsspannung 500 V.
  • Das Feld „Wandlermessung“ ist plombierbar, mindestens IP 31, mit SWM-Profilhalbzylinder oder 8-mm-Vierkantverschluss; Messleitungen in Kunststoffpanzerrohr EN 32, Spannungspfad mit LS-Schaltern B 10 A / 25 kA.
  • Netzseitig erfolgt die Trennvorrichtung im Wandlerschrank oder im Hausanschlusskasten; anlagenseitig ist eine laienbedienbare Trennvorrichtung mit Lastschaltvermögen erforderlich. Ein separates Netzanschlussfeld im Freien wird als Kabelverteilerschrank nach DIN EN 61439 ausgeführt.
  • Bei Zähleranschlussschränken bis 63 A ist kein APZ-Feld erforderlich; die Steuerung erfolgt weiterhin über Rundsteuertechnik mit 7-poliger Steuerleitungsklemme.

So setzen wir es in der FLWM-Baureihe um

  • Doppelschließung: Zwei Profilhalbzylinder (Netzbetreiber und Anlagenbetreiber), netzseitige Räume plombierbar, Leistungsteil abgeschottet.
  • Messsatz IP 54 mit Heizung: Zählertafel mit Dreipunktbefestigung in eigenem IP-54-Gehäuse, thermostatgesteuerte Heizung, Spannungspfad abgesichert.
  • Trennvorrichtungen: Netzseitig NH-Sicherungslastschaltleisten je VNB-Kabel, anlagenseitig NH-Leiste in der Größe der Baugröße, Kuppelschalter mit Motorantrieb.
  • Zentraler NA-Schutz: NA-Relais nach VDE-AR-N 4105 mit Prüftaster, Auslösetest bei der Inbetriebsetzung, Zertifikat E.6 liegt bei.
  • Unterlagen: Ansichtszeichnung, Planaufbau, Schalt- und Verdrahtungspläne, Herstellererklärung bzw. Konformitätserklärung nach DIN EN 61439.
  • Prüfklemme / Messung: Prüf-/Trennklemmen Hutschiene mit 4-mm-Buchsen, Wandler mit Cu-Schienen der SWM.
  • Steuerung: Rundsteuertechnik mit 7-poliger Steuerleitungsklemme; Netzsicherheitsmanagement nach Kapitel 14.5.
  • Netzebene: Erzeugungsanlagen ≥ 135 kW: Nachweis VDE-AR-N 4110; Netzebene wird im Netzanschlussverfahren festgelegt.

Die Baureihe für SWM Infrastruktur: fünf Baugrößen von 100 bis 350 kW

Maßgeblich ist die maximale Einspeiseleistung am Netzverknüpfungspunkt. Daraus folgen Bemessungsstrom, Sicherungsgröße im Anlagentrennfeld und die Wandler des Messstellenbetreibers. Alle Baugrößen haben denselben Aufbau mit Energieschrank und Steuerungsschrank.

Freiluft-Wandlermesssäule FLWM 100 für SWM Infrastruktur, PV-Volleinspeisung bis 100 kW
FLWM 100

PV-Volleinspeisung bis 100 kW

  • Bemessungsstrom ca. 145 A, Anlagentrennfeld NH1 (160 A)
  • SWM Infrastruktur: Wandler mit Cu-Schienen der SWM, Prüfklemmen auf Hutschiene
  • Messsatz IP 54 mit Heizung, NA-Schutz, Fernwirk-/FRE-Gehäuse
Freiluft-Wandlermesssäule FLWM 135 für SWM Infrastruktur, PV-Volleinspeisung bis 135 kVA
FLWM 135

PV-Volleinspeisung bis 135 kVA

  • Bemessungsstrom ca. 195 A, Anlagentrennfeld NH1 (200–250 A)
  • SWM Infrastruktur: ab 135 kW Nachweis VDE-AR-N 4110
  • Messsatz IP 54 mit Heizung, NA-Schutz, Fernwirk-/FRE-Gehäuse

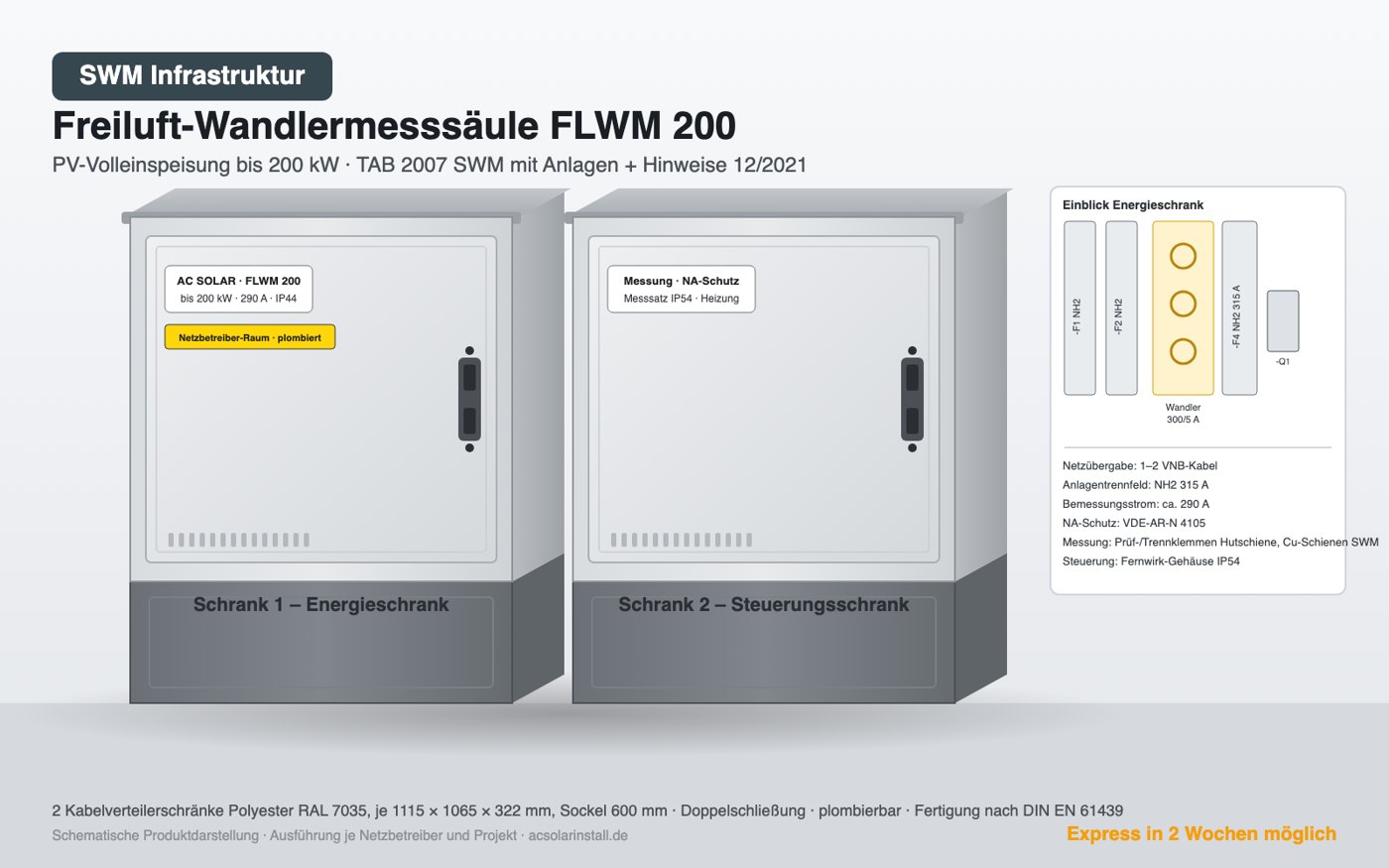

Freiluft-Wandlermesssäule FLWM 200 für SWM Infrastruktur, PV-Volleinspeisung bis 200 kW
FLWM 200

PV-Volleinspeisung bis 200 kW

  • Bemessungsstrom ca. 290 A, Anlagentrennfeld NH2 (315 A)
  • SWM Infrastruktur: Nachweis VDE-AR-N 4110, Anlage zu Ziffer 5 ab 250 A
  • Messsatz IP 54 mit Heizung, NA-Schutz, Fernwirk-/FRE-Gehäuse
Freiluft-Wandlermesssäule FLWM 250 für SWM Infrastruktur, PV-Volleinspeisung bis 250 kW
FLWM 250

PV-Volleinspeisung bis 250 kW

  • Bemessungsstrom ca. 360 A, Anlagentrennfeld NH2 (400 A)
  • SWM Infrastruktur: Anlage zu Ziffer 5 (NSHV), Nachweis VDE-AR-N 4110
  • Messsatz IP 54 mit Heizung, NA-Schutz, Fernwirk-/FRE-Gehäuse
Freiluft-Wandlermesssäule FLWM 350 für SWM Infrastruktur, PV-Volleinspeisung bis 350 kW
FLWM 350

PV-Volleinspeisung bis 350 kW

  • Bemessungsstrom ca. 505 A, Anlagentrennfeld NH3 (630 A)
  • SWM Infrastruktur: Anlage zu Ziffer 5 (NSHV), Netzebene mit SWM abstimmen
  • Messsatz IP 54 mit Heizung, NA-Schutz, Fernwirk-/FRE-Gehäuse

Bemessungsströme gerechnet bei 400 V. Zuleitung, Kabelquerschnitte und Wandler werden je Projekt mit SWM Infrastruktur abgestimmt. Produktdarstellungen schematisch.

Marktvergleich: Freiluft-Wandlermessung im Netzgebiet SWM Infrastruktur

M. Biermann/GSAB führt eine Wandlermessung bis 400 A nach TAB SWM (Datenblatt), ohne Preisangabe; die SWM stellen Baustromschränke bis 315 A, dauerhafte Freiluft-Säulen mit NA-Schutz sind Sonderbau.

AnbieterAngebotLieferzeitPreis
AC SOLAR FLWM 100–350Freiluft-Säule, zwei Schränke, NA-Schutz und Fernwirk-Platz enthalten, Zeichnung und Nachweise inklusive2 Wochen Express, Standard ca. 6 Wochenauf Angebot
GSAB (Großhandel / VNB-Shops)Wandlermessung 250/400/630 A inkl. Sockel; Erzeugungsanlagen-Säule bis 300/350 kVA mit NA-Schutz8–18 Tage Handel; 51–60 Werktage VNB-Shopca. 2.800–3.600 € netto; mit NA-Schutz 8.100–10.400 € netto
ELSTA MosdorferWandlerschrank Freiluft 250–500 A, Sockel separat; PV-Variante mit NA-Schutz derzeit nicht verfügbar7–18 Tage Handel; 26 Werktage SH-Netz-Shopca. 2.600–4.000 € netto
uesaZähleranschlusssäule Wandlermessung 250 A, Kataloge je Netzbetreiber26 Werktage (E.DIS-Shop)ca. 2.800–3.200 € netto
AlphatecWandlerschrank 630 A Freiluft, NH-Leiste, Messplatte und Prüfklemme separat5–10 Arbeitstageca. 3.500–4.300 € netto
HagerWandler- und Messschrank universN bis 400 A (320 A)8–18 Tage; Vorgängertyp nicht mehr lieferbarca. 5.300 € netto

Marktpreise und Lieferzeiten laut Händler- und Netzbetreiber-Shops, Stand 23.10.2026, netto ohne Montage. Bei allen Anbietern stellt der Messstellenbetreiber die Stromwandler. Kein Anbieter sagt die Freigabe durch den Netzbetreiber zu; wir liefern die dafür nötigen Unterlagen mit und begleiten die Anmeldung.

Lieferzeit

Netzbetreiber-Shops nennen für Erzeugungsanlagen-Säulen mit NA-Schutz 51 bis 60 Werktage. Wir fertigen in eigener Werkstatt: Standard ca. 6 Wochen, Express in 2 Wochen.

Freigabe

Ansichtszeichnung, Planaufbau, Herstellererklärung und Zertifikate nach VDE-AR-N 4105 gehören zum Lieferumfang. Die Handelsware kommt ohne projektbezogene Unterlagen.

Komplett

NA-Schutz mit Kuppelschalter, Fernwirk-/FRE-Gehäuse, Messsatz IP 54 mit Heizung und Doppelschließung sind enthalten, nicht als Zubehör.

Ablauf: von der Anfrage zur Freigabe bei SWM Infrastruktur

1
Anfrage

Einspeiseleistung, Standort und Netzanschlusszusage von SWM Infrastruktur genügen für ein Angebot.

2
Auslegung und Zeichnung

Baugröße, Kabel und Wandlerplätze nach den Vorgaben von SWM Infrastruktur; Sie erhalten die Ansichtszeichnung.

3
Anmeldung

Anmeldung und Wandlerbeistellung über SWM Online (Inbetriebnahmeportal); Aufbauzeichnung nach Anlage zu Ziffer 5 und Checklisten werden von uns beigestellt.

4
Fertigung und Inbetriebsetzung

Standard ca. 6 Wochen, Express in 2 Wochen. Lieferung auf Sockel, auf Wunsch Montage, Erder und Auslösetest des NA-Schutzes.

Häufige Fragen zu SWM Infrastruktur

Maßgeblich sind TAB 2007 mit Anlagen (Ziffer 5 NSHV Rev. 3.0, Ziffer 7 Messeinrichtungen Rev. 3.1) + Hinweise Rev. 3.0 (12/2021). Die Säule wird nach diesen Vorgaben aufgebaut: Prüf-/Trennklemmen Hutschiene mit 4-mm-Buchsen, Wandler mit Cu-Schienen der SWM, Rundsteuertechnik mit 7-poliger Steuerleitungsklemme; Netzsicherheitsmanagement nach Kapitel 14.5. Maßgeblich bleibt die jeweils gültige Fassung des Netzbetreibers, die wir bei jedem Projekt prüfen.

Oberhalb der Grenzwerte der VDE-AR-N 4100 (Tabelle 7, in der Regel über 63 A Betriebsstrom) ist eine halbindirekte Messung vorgesehen. Für PV-Volleinspeisung ab etwa 40 kW ist die Wandlermessung damit der Regelfall; ≥ 135 kW: Nachweis nach VDE-AR-N 4110 für Erzeugungsanlagen.

Stromwandler, Zähler und Smart-Meter-Gateway stellt der grundzuständige Messstellenbetreiber, in der Regel der Netzbetreiber selbst. Die Säule enthält die Wandlerplätze auf der Sammelschiene, die Prüfklemmleiste und die abgesicherten Spannungspfade. Das gilt bei allen Anbietern am Markt.

Rundsteuertechnik mit 7-poliger Steuerleitungsklemme; Netzsicherheitsmanagement nach Kapitel 14.5. Das Gehäuse und die Verdrahtung bis zur Klemmleiste sind in der Säule enthalten, das Gerät des Netzbetreibers wird bei der Inbetriebsetzung eingebaut.

Standard etwa sechs Wochen ab Freigabe der Zeichnung. Auf Anfrage als Express in zwei Wochen, sofern die Hauptkomponenten verfügbar sind. Vergleichbare Säulen mit NA-Schutz werden in Netzbetreiber-Shops mit 51 bis 60 Werktagen angeboten.

Anmeldung und Wandlerbeistellung über SWM Online (Inbetriebnahmeportal); Aufbauzeichnung nach Anlage zu Ziffer 5 und Checklisten werden von uns beigestellt.

Wandlermesssäule für SWM Infrastruktur anfragen

Nennen Sie uns Einspeiseleistung und Standort. Sie erhalten Angebot und Ansichtszeichnung, auf Wunsch mit Express-Lieferung in zwei Wochen.

Angebot anfragen0151 - 27 505 910
